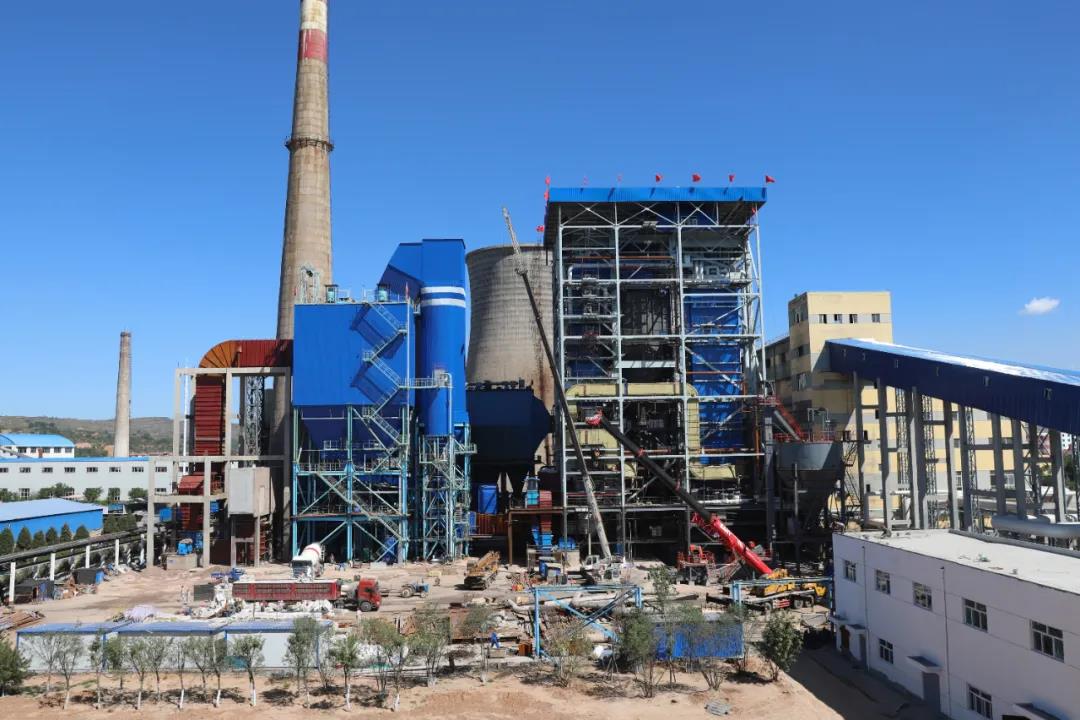

9月13日,熱電聯產項目鍋爐烘爐工作順利完成,標志著鍋爐本體、煙風道及相應管道安裝工作基本結束,為后續的鍋爐調試工作打下了良好的基礎。

本次烘爐工作時間緊、任務重,熱電聯產項目組、熱電廠、調試隊多次組織召開烘爐專題會,嚴密部署,統籌安排,嚴格落實煙風系統檢查、電源取點、燃油取點和溫度監控測點等準備工作。
鍋爐烘爐工作分低溫和中高溫兩個階段進行。低溫階段主要是脫去施工結合水(游離水)和部分結晶水的過程,目的是提高不定型材料的強度。中高溫烘爐主要是脫去材料中的結晶水過程,使材料達到設計使用的強度,最后的高溫、恒溫階段使耐磨材料在高溫固化的強度下得到進一步的提高,陶瓷性結合達到材料的最 優物理性能。

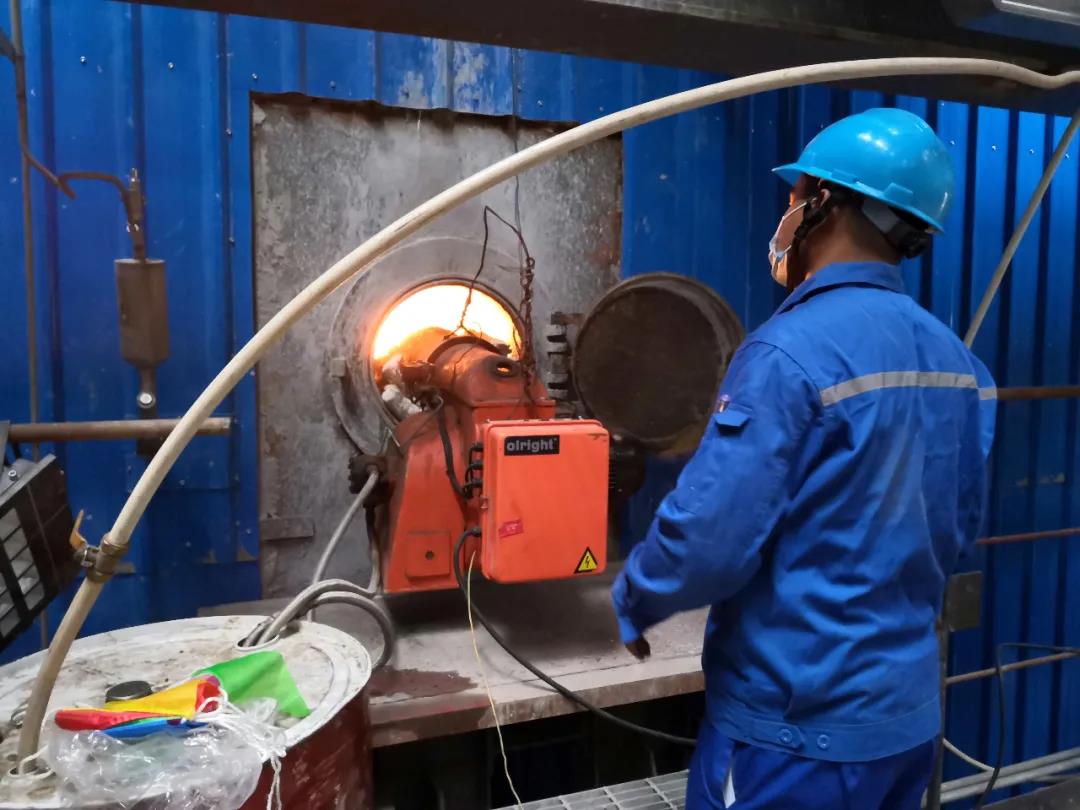

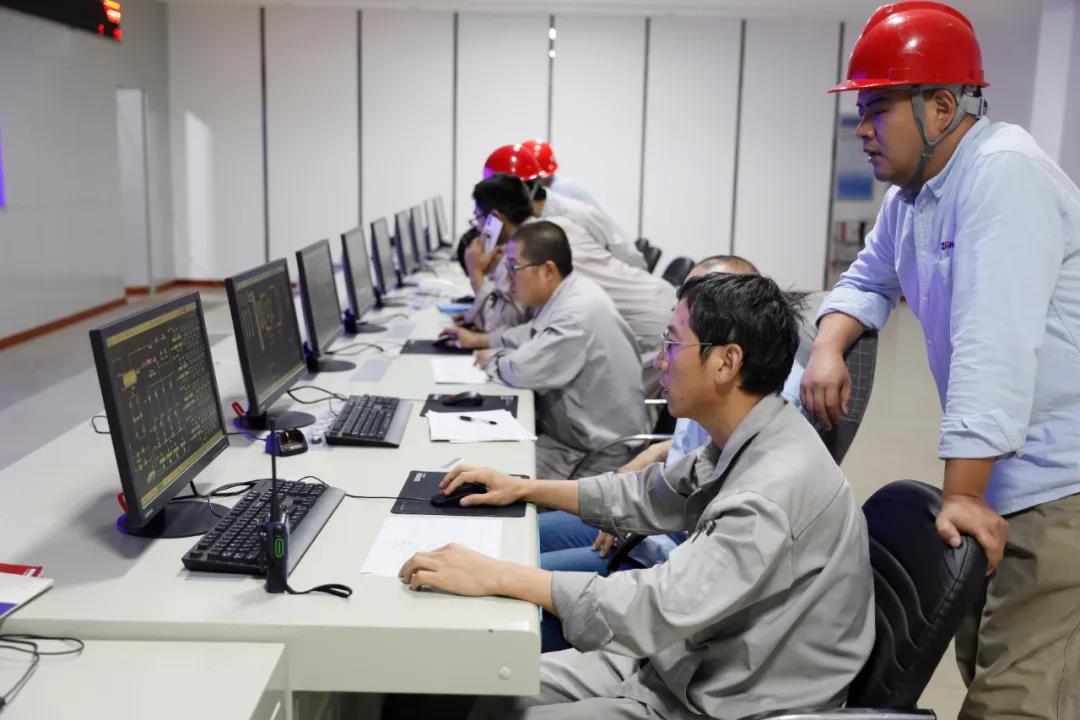

鍋爐烘爐期間,邀請專業的烘爐技術人員進行現場指導,安排經驗豐富的老班長師傅們實行兩班倒制度,嚴格按照烘爐方案進行升溫、恒溫操作,有效把控烘爐曲線,確保烘爐工作順利完成。經鑒定,烘爐作業各項指標優良,達到了預期效果,為熱電聯產項目機組整套啟動奠定了堅實的基礎。
|
